Töltőpont-kötelezettség 2027-től: mire készüljön egy céges parkoló?

Töltőpont-kötelezettség 2027 a céges parkolókban – borítókép az EPBD határidőivel

A céges parkoló évtizedekig egyetlen dolgot csinált: állt. Az uniós épületenergetikai irányelv (EPBD) 2026-ban és 2027-ben ezt megváltoztatja — először a töltőpontok oldaláról. A dátumok már ki vannak tűzve, a magyar szabályozás viszont még formálódik, és a legtöbb telephelyen nem a töltőoszlop lesz a szűk keresztmetszet, hanem az, ami alatta van: a nyomvonal és a rendelkezésre álló teljesítmény.

Forrás: Európai Bizottság – Sustainable mobility and buildings (EPBD) · 2024/1275/EU irányelv (EUR-Lex) · MEHI EPBD-útmutató (2026. február) · Európai Bizottság, 2026. július 15.

Tájékoztató számítások. A cikkben szereplő beállószám–teljesítmény–termelés összefüggések modellszámítások tipikus fajlagosokkal, nem dokumentált ügyfélprojektek adatai. A konkrét értékek minden telephelyen eltérnek. Jogi kérdésben az irányadó mindig a hatályos hazai jogszabály és a hatóság állásfoglalása.

Mi változik, és pontosan mikor?

Az EPBD átdolgozott változata (2024/1275/EU irányelv) nem csak a hőszigetelésről és a fűtésről szól. Van benne egy fejezet, amelyet a magyar cégek nagy része még nem olvasott végig: a fenntartható mobilitás infrastruktúrája. Ez az a rész, amely a parkolóhelyek töltőpontjait és előkészítését írja elő — és amely az új építkezéseken túl a meglévő épületekre is vonatkozik.

Három dátum számít. A legelsőnél már túl vagyunk, a másik kettő viszont még előttünk áll, és a mai döntéseket is befolyásolja.

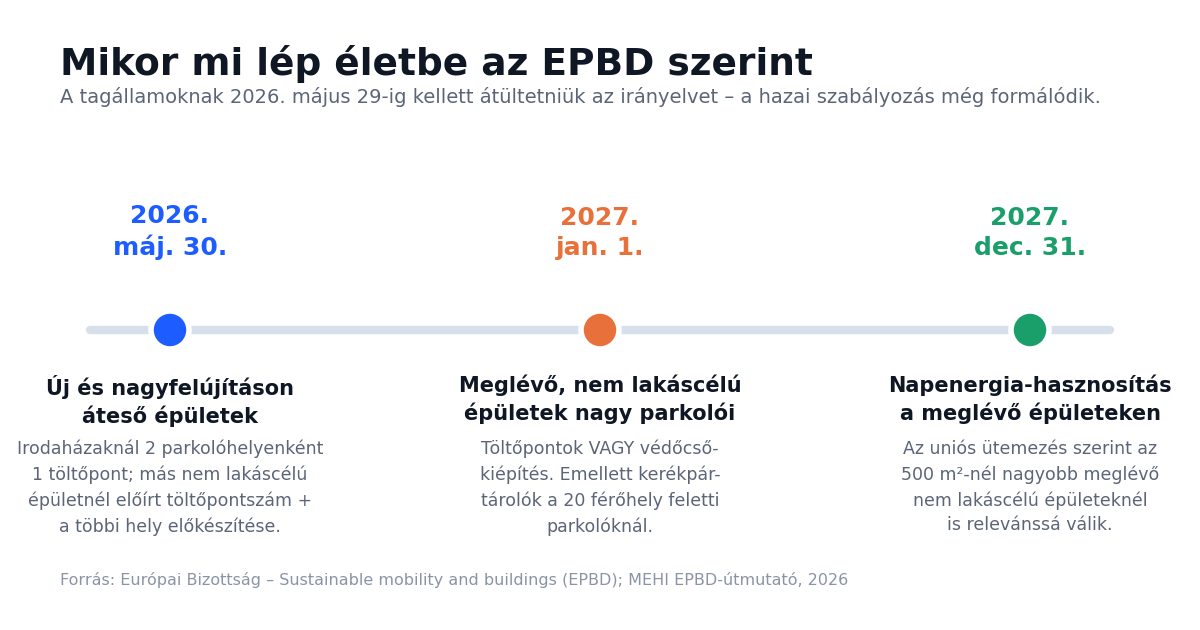

Idővonal: az EPBD töltőpont- és napelem-határidői 2026. május 30., 2027. január 1. és 2027. december 31.
Az uniós ütemezés három kulcsdátuma. Forrás: Európai Bizottság (EPBD); MEHI-útmutató, 2026.

Mit ír elő az irányelv a töltőpontokról?

Új épületek és nagyfelújítások – 2026. május 30-tól

Az Európai Bizottság saját összefoglalója szerint az új irodaépületeknél és a nagyfelújításon áteső irodaépületeknél két parkolóhelyenként egy töltőpontot kell kialakítani. Más új, nem lakáscélú épületeknél — áruház, iskola, könyvtár, szálláshely — előírt számú töltőpont kell, a maradék férőhelyeket pedig műszakilag elő kell készíteni a későbbi töltőtelepítéshez. A követelmények már öt parkolóhelytől felfelé alkalmazandók.

Fontos, hogy a „nagyfelújítás” itt nem bármilyen karbantartást jelent: az irányelv az épülethatároló szerkezet jelentős részét érintő beavatkozásra gondol, például homlokzati munkára vagy a tetőszerkezet felújítására. Ha viszont egy ilyen felújítás érinti a parkolót vagy az elektromos infrastruktúrát, a töltőkövetelmény beindul.

Meglévő, nem lakáscélú épületek – 2027. január 1-től

Ez az a pont, amely a legtöbb magyar telephelyet érinti, és amelyről a legkevesebb szó esik. Az irányelv a meglévő épületekre is kötelezettséget ír elő: 2027. január 1-től a húsz parkolóhelynél nagyobb, nem lakáscélú épületek parkolóiban vagy töltőpontokat kell létesíteni, vagy védőcsöveket kell kiépíteni a későbbi kábelezéshez. A jogi összefoglalók ezt úgy fordítják le a gyakorlatra, hogy a férőhelyek legalább felének védőcsövezése, vagy tíz férőhelyenként egy töltőpont teljesíti az előírást.

A töltő lehet gyorstöltő, normál töltő vagy a kettő kombinációja — ebben az irányelv nem köt meg. Aki pedig más célból már kiépített védőcsövet a parkolóban, annak a Bizottság tájékoztatása szerint nincs további teendője. Ez utóbbi mondat gyakorlati üzenete egyértelmű: ha úgyis bontja a térburkolatot valamiért, most tegye bele a csövet.

És ami könnyen kimarad: a kerékpártárolók

Ugyanez a cikk 2027 januárjától a húsz férőhelynél nagyobb parkolóval rendelkező meglévő, nem lakáscélú épületeknél kerékpártárolót is előír, a látogatószámhoz igazodó mennyiségben, a szokásosnál nagyobb kerékpárok számára is helyet adva. Iskolák, irodák, áruházak esetében ez ugyanannak a szabálycsomagnak a része, mint a töltőpont — mégis rendszeresen kimarad a tervezői egyeztetésekből.

Hol tart a magyar átültetés?

Itt kell őszintének lenni: a hazai végrehajtási szabályok még nincsenek készen. Az irányelvet a tagállamoknak 2026. május 29-ig kellett átültetniük a nemzeti jogba. Az Európai Bizottság 2026. július 15-én mind a 27 tagállamnak felszólító levelet küldött amiatt, hogy a határidőig nem ültették át teljeskörűen az irányelvet — vagyis a csúszás nem magyar sajátosság, hanem európai.

A Magyar Energiahatékonysági Intézet (MEHI) 2026 februárjában adott ki útmutatót a hazai átültetés támogatására. Ennek egyik kulcsüzenete, hogy az EPBD nem részletszabályozás, hanem keretrendszer, amely jelentős nemzeti mozgásteret hagy az ütemezésben és a végrehajtási modellben. A pontos hazai küszöbértékek és határidők tehát még alakulhatnak — a logika és az irány viszont nem: a parkoló elektromos infrastruktúrája kötelező elemmé válik.

Egy dolgot érdemes hozzátenni: a tagállamok a szigorítás irányába eltérhetnek, a lazítás irányába nem. Aki tehát az irányelv minimumára tervez, az nem tervez rosszul.

Kire vonatkozik ez a gyakorlatban?

Az alábbi táblázat az irányelv logikáját foglalja össze. A hazai átültetés ezt pontosíthatja, de a besorolás irányadó ahhoz, hogy egy cég eldöntse: érintett-e egyáltalán.

Helyzet Mit kér az irányelv Mikortól
Új irodaépület, vagy nagyfelújításon áteső iroda 2 parkolóhelyenként 1 töltőpont 2026. máj. 30.
Egyéb új, nem lakáscélú épület (áruház, iskola, szálláshely) Előírt számú töltőpont + a többi hely előkészítése 2026. máj. 30.
Meglévő, nem lakáscélú épület, 20 férőhely felett Töltőpontok vagy védőcső-kiépítés 2027. jan. 1.
Meglévő, nem lakáscélú épület, 20 férőhely felett Kerékpártároló a látogatószámhoz igazítva 2027. jan. 1.
Meglévő, nem lakáscélú épület, 500 m² felett Napenergia-hasznosítás (uniós ütemezés szerint) 2027. dec. 31.

Forrás: Európai Bizottság EPBD-összefoglaló; 2024/1275/EU irányelv; MEHI EPBD-útmutató (2026). A hazai küszöbértékeket az átültető jogszabály véglegesíti.

Töltőpont vagy védőcső? Két út, két kockázat

A „vagy” a 2027-es előírásban valódi választás, és a legtöbb beruházó az olcsóbbnak látszó irányba indul el: kiépíti a védőcsövet, a töltő majd később jön. Ez sok esetben helyes döntés — de csak akkor, ha a cső tényleg használható lesz.

A tapasztalat az, hogy a „félig megcsinált” töltőelőkészítés a legdrágább végeredmény. Ha a védőcső túl kicsi átmérőjű, rossz nyomvonalon fut, nincs benne húzózsinór, vagy nem oda érkezik, ahol később az elosztószekrény elférne, akkor pár év múlva mégis fel kell bontani a térburkolatot — csak akkor már egy működő parkolóban, forgalom mellett, drágábban. A védőcsőnél ezért nem az a kérdés, hogy megvan-e, hanem hogy mekkora teljesítményhez lett méretezve.

Van egy kivételi szabály is, amelyet érdemes ismerni: a Bizottság tájékoztatása szerint mentesség adható, ha a töltőinfrastruktúra költsége a felújítás költségének több mint 10 százalékát tenné ki. Ez nem jogosultság, hanem korlát — felújítási projekteknél viszont befolyásolhatja az ütemezést.

A drága rész nem a töltő, hanem a teljesítmény

Egy 22 kW-os AC töltőoszlop önmagában nem nagy tétel egy telephelyi beruházásban. A költség és a kockázat két másik helyen ül.

Az egyik a nyomvonal: a betáplálástól a parkoló távolabbi végéig húzott kábel, az árok, a térburkolat visszaállítása, a forgalom fenntartása a munka alatt. A másik a rendelkezésre álló teljesítmény. Tíz darab 22 kW-os töltő elvi csúcsa 220 kW — ennyi ritkán van szabadon egy meglévő telephelyi csatlakozáson. Ilyenkor vagy teljesítménybővítést kell kérni (idő, költség, hálózati engedélyezés), vagy dinamikus terheléselosztást kell alkalmazni, vagy saját termelést és tárolást kell a töltés mellé tenni.

Ezen a ponton szűnik meg a töltőpont-kötelezettség önálló feladat lenni, és válik energetikai kérdéssé. A hálózati oldal részleteiről külön írtunk: a napelemes carport hálózati csatlakozása – HMKE vagy kiserőmű.

Elektromos autó töltése napelemes carport alatt egy telephelyi parkolóban
A töltés és a termelés ugyanazon a helyen: a parkoló fölötti szerkezet egyszerre ad fedést és áramot.

Itt találkozik a töltés és a napelemes fedés

A parkoló a nap nagy részében üresen álló, sík, árnyékmentes felület. A Bizottság saját adata szerint az autók átlagosan napi 23 órát parkolnak, és 2030-ra a töltések 60–85 százaléka várhatóan magánterületen — otthon vagy a munkahelyen — történik majd. Vagyis ott, ahol a céges parkoló van.

Ez az egybeesés az oka annak, hogy a napelemes carport nem „ráadás” a töltőpont-kötelezettség mellé, hanem ugyanannak a munkaárkának a másik fele. Ha egyszer felbontjuk a burkolatot, leszúrjuk az alapozást és kiépítjük a nyomvonalat, akkor a szerkezet — amely fedést ad az autóknak és tartja a modulokat — nagyjából ugyanabban a munkafázisban felkerül. Két külön beruházásból egy lesz.

Szabályozási oldalról is összeér a két szál. Az EPBD napelemre vonatkozó ütemezése ugyanis kifejezetten nevesíti a fedett parkolókat a napenergia-hasznosítással érintett létesítmények között, a MEHI útmutatója szerint pedig az uniós ütemezés alapján 2027. december 31-ig az 500 m²-nél nagyobb meglévő, nem lakáscélú épületeknél is relevánssá válik a napenergia-hasznosítás. A két határidő — a töltőpont 2027 januárjában, a napelem 2027 decemberében — egyetlen éven belül van.

Mennyi áramot adna a parkoló, ha fedést kapna?

Érdemes nagyságrendet látni. Egy beállóra jellemzően 3–3,5 kWp modul fér fel, a lapos, 5 fok körüli dőlésű carport fajlagos hozama Magyarországon jellemzően 1 000–1 150 kWh/kWp évente. Egy 15 000 km-t futó villanyautó 18 kWh/100 km fogyasztással nagyjából 2 700 kWh-t igényel egy évben.

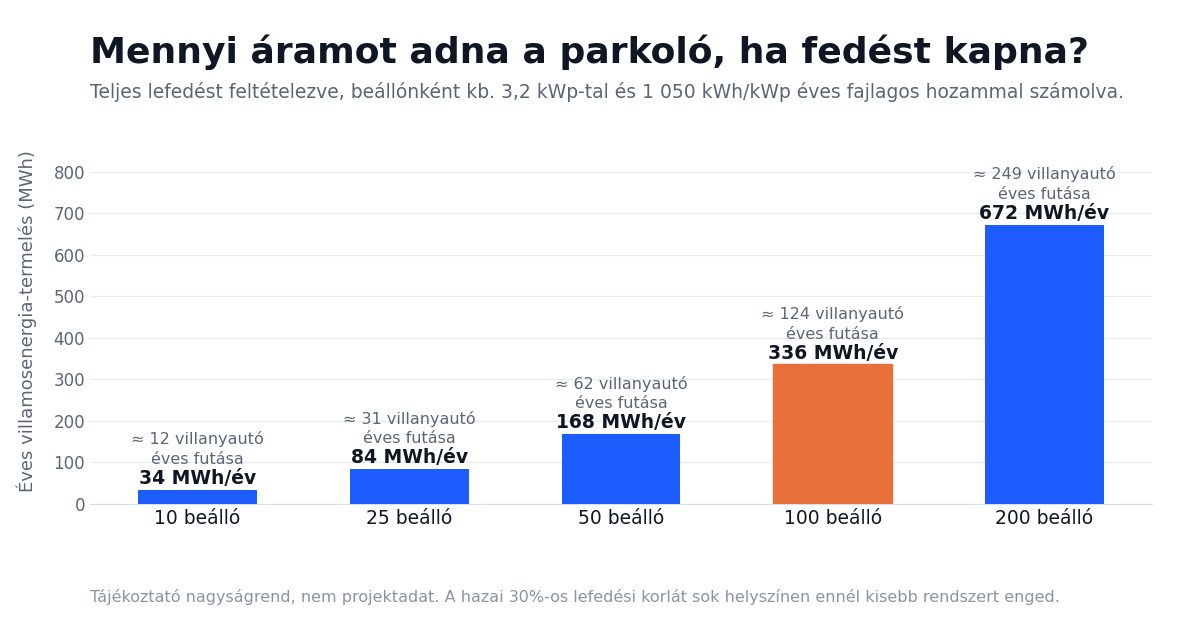

Oszlopdiagram: a parkoló fölé telepített napelem éves termelése 10–200 beállónál, villanyautó-egyenértékkel
Nagyságrendi modellszámítás teljes lefedéssel. A hazai 30%-os korlát sok helyszínen ennél kisebb rendszert enged.
Beállók száma Beépíthető teljesítmény Éves termelés Villanyautó éves futása
10 beálló ~32 kWp ~34 000 kWh ~12 autó
25 beálló ~80 kWp ~84 000 kWh ~31 autó
50 beálló ~160 kWp ~168 000 kWh ~62 autó
100 beálló ~320 kWp ~336 000 kWh ~124 autó
200 beálló ~640 kWp ~672 000 kWh ~249 autó

Modellszámítás teljes lefedéssel, 3,2 kWp/beálló és 1 050 kWh/kWp fajlagosokkal. Nem projektadat; a tényleges érték a tájolástól, az oszlopkiosztástól és a parkoló geometriájától függ.

Mennyi ebből a valóság? A 30 százalékos korlát

A fenti táblázat felső korlátot mutat, nem tervezési célt. Magyarországon a parkolók napelemes fedését jogszabály korlátozza: a legtöbb területen a parkolófelület 30 százalékában maximálja a lefedést. Ez sok helyszínen a fenti számok töredékét engedi meg, és alapvetően befolyásolja, hogy a napelemes fedés mennyit tud hozzátenni a töltéshez.

A szabály pontos hatályát, a kivételeket és a tervezési következményeit külön cikkben jártuk körbe: a 30%-os szabály – mennyi napelem kerülhet valójában a parkolóra.

A gyakorlati következtetés nem az, hogy „akkor nem éri meg”, hanem az, hogy a méretezés sorrendje megfordul: nem a parkoló méretéből indulunk ki, hanem abból, mennyi áramot használ fel helyben a telephely és a töltőpark, majd megnézzük, hogy a korláton belül ehhez elég modul felfér-e.

Mit tanulhatunk a francia példából?

Franciaországban ugyanez a folyamat egy lépéssel előrébb tart, és jó előrejelző. Az ottani APER-törvény az 1 500 m²-nél nagyobb külső parkolók felületének legalább felét írja elő napelemes árnyékolóval fedni: a 10 000 m² feletti parkolóknál 2026. július 1., az 1 500–10 000 m² közöttieknél 2028. július 1. a határidő, a mulasztás pedig évi több tízezer eurós bírsággal járhat.

Két tanulság látszik. Az egyik, hogy a jogalkotó menet közben rugalmasabbá tette a teljesítést — növényzettel kombinálható megoldás, illetve halasztás előzetesen megkötött szerződés esetén —, vagyis a határidő szoros, a végrehajtás viszont vitatott. A másik, hogy a kapacitás véges: amikor egy ország parkolóinak nagy része egyszerre kap határidőt, a kivitelezői és hálózati kapacitás hamarabb fogy el, mint a türelmi idő. A nemzetközi kitekintést itt írtuk meg részletesen: kötelező napelem a parkolók fölé – Franciaország után hova tart Európa.

Hány villanyautó jön? A kereslet oldala

A kötelezettség önmagában ritkán győz meg egy pénzügyi vezetőt. A kihasználtság inkább. Az Európai Bizottság adatai szerint 2025 végén 12,3 millió elektromos személyautó és kisáruszállító volt az EU-ban, az új regisztrációk 27 százaléka volt elektromos, és 2030-ra körülbelül 40 millió elektromos jármű várható az uniós utakon.

Itthon a tendencia hasonló, ha kisebb bázisról is: 2026 első felében minden tizedik újonnan forgalomba helyezett személyautó tisztán elektromos volt, amivel Magyarország a visegrádi országok élén áll. Egy 2027-ben kiépített parkoló nem a mai flottát szolgálja ki, hanem azt, amelyik a szerkezet élettartamának első harmadában érkezik.

Közben a napelemes oldal lassul: a SolarPower Europe elemzése szerint az EU 2026 első félévében 33,8 GW napelemet telepített, és bár a 2026-os egész évre szóló kilátás javult (68,1 GW), Magyarország elmaradt a 2025-ös szintjétől. A kettő együtt szokatlan helyzetet ad: nő a töltési igény, miközben lassul a saját termelés kiépítése — a rés pedig hálózati vételezésből záródik be, a legdrágább módon.

Ütemterv: mit tegyen egy cég a következő hónapokban?

  1. Számolja meg a férőhelyeket. Húsz alatt vagy fölött van a parkoló? Ez dönti el, hogy 2027 januárja egyáltalán érinti-e.
  2. Nézze meg a szabad teljesítményt. Mennyi a lekötött és a ténylegesen kihasznált teljesítmény? Ez határozza meg, hány töltőpont fér el bővítés nélkül.
  3. Vegye elő a felújítási terveket. Ha 2027–2028-ban homlokzat-, tető- vagy térburkolat-felújítás van kilátásban, a töltőkiépítést oda kell időzíteni — utólag lesz a legdrágább.
  4. Egy nyomvonal, két cél. A töltőnyomvonalat eleve úgy tervezze, hogy a napelemes fedés betáplálása is ráfér.
  5. Ellenőrizze a lefedési korlátot. A 30%-os szabály a telephely besorolásától függ; ezt még a koncepció előtt tisztázni kell.
  6. Kérjen felmérést, ne katalógusajánlatot. A parkoló geometriája, a talaj és a meglévő közművek nélkül nincs érdemi árszám.

Három hiba, amit gyakran látunk

Az első: a töltőpontot és a napelemes fedést két külön beruházásként, két külön évben tervezni. A közös elem — az alapozás, az árok, a nyomvonal, a forgalomtechnika — kétszer fizetődik ki, és a parkoló kétszer áll részlegesen.

A második: a védőcsövet a mai töltőigényre méretezni. Két töltőoszlopra elég cső öt év múlva nem elég tízre, a bontás költsége pedig nem a cső árával arányos.

A harmadik: a tetőt és a parkolót versenyeztetni ahelyett, hogy kiegészítenék egymást. A csarnoktető olcsóbb felület, de véges — és nem ad fedést az autóknak, sem töltési pontot. A kettő döntési logikáját az EV-töltés és a napelemes carport kapcsolatáról szóló cikkünkben bontottuk ki.

Gyakori kérdések

Már 2027-ben kötelező lesz a töltő a céges parkolómban?

Az uniós irányelv szerint a húsz férőhelynél nagyobb parkolóval rendelkező, meglévő nem lakáscélú épületeknél 2027. január 1-től vagy töltőpontokat, vagy védőcső-kiépítést kell biztosítani. A pontos hazai küszöbértékeket és a szankciókat az átültető magyar jogszabály rögzíti, amely a cikk írásakor még nem véglegesedett — a Bizottság 2026 júliusában mind a 27 tagállamot felszólította az átültetésre.

Elég-e a védőcső, vagy tényleg töltőt kell telepíteni?

Az irányelv alternatívát kínál: a férőhelyek legalább felének védőcsövezése vagy tíz férőhelyenként egy töltőpont. A választás gazdasági döntés, nem jogi kiskapu — a védőcső csak akkor olcsóbb út, ha a későbbi bővítéshez is elég nagy keresztmetszetű és jó nyomvonalon fut.

Mennyi töltőt bír el a telephelyem meglévő csatlakozása?

Ez a szabad teljesítménytől függ, nem a parkoló méretétől. Tíz darab 22 kW-os AC töltő elvi csúcsa 220 kW, ami a legtöbb meglévő telephelyen nincs szabadon. Dinamikus terheléselosztással, saját termeléssel és energiatárolóval ugyanaz a töltőszám jóval kisebb lekötött teljesítménnyel is működtethető.

Segít-e a napelemes carport a töltőpont-kötelezettség teljesítésében?

Közvetlenül nem: a töltőpont-előírást töltőpont vagy védőcső teljesíti, nem napelem. Közvetve viszont igen, két módon — a közös alapozás és nyomvonal miatt olcsóbb egyszerre megcsinálni, és a helyben termelt áram csökkenti azt a hálózati teljesítményigényt, amely a töltőpark bővítésének valódi korlátja.

Mi a helyzet a napelem-kötelezettséggel?

Az EPBD napenergia-ütemezése fokozatosan terjed ki az épületállományra, és a fedett parkolók is szerepelnek az érintett létesítmények között. A MEHI útmutatója szerint az uniós ütemezés alapján 2027. december 31-ig az 500 m²-nél nagyobb meglévő, nem lakáscélú épületeknél válik relevánssá — a hazai részletszabályokat itt is az átültető jogszabály rögzíti majd.

Mikor érdemes elkezdeni?

Ha a telephelyen 2027–2028-ban bármilyen burkolat-, homlokzat- vagy elektromos felújítás várható, akkor most: ekkor a töltőelőkészítés és a napelemes fedés együtt tervezhető, és a parkoló egyszer áll le, nem kétszer.

Források

Összefoglalva: a 2027-es töltőpont-előírás önmagában nem nagy beruházás, de olyan munkákat indít el a parkolóban — bontás, árok, nyomvonal, teljesítménybővítés —, amelyek a napelemes fedéssel közösek. Aki a két határidőt külön kezeli, kétszer fizeti ki ugyanazt a munkát. Aki együtt, annak a parkoló nemcsak megfelel egy szabálynak, hanem termelni is kezd.

Szeretné tudni, mit jelent ez konkrétan az Önök parkolójára?
Kérjen díjmentes, helyszínre szabott felmérést és ajánlatot.

Kérek árajánlatot

Kérj ingyenes helyszíni felmérést

Néhány adatból kiszámoljuk a méretet, a várható éves termelést és az irányárat – kötelezettség nélkül.

Ajánlatkérés →Megtérülés-kalkulátor
