Amit a helyszínrajz nem mutat meg: napelemes carport a felméréstől az átadásig

Napelemes carport helyszíni felmérés – borítókép parkoló feletti napelemes szerkezettel

A napelemes carportot a legtöbben úgy képzelik el, mint egy tetős napelemes rendszert, csak lábakon. A gyakorlatban egészen más műfaj: a parkoló fölé egy önálló, emberek és autók fölött álló tartószerkezet kerül, és a projekt sorsát jellemzően nem a napelem dönti el, hanem az, ami a burkolat alatt és a parkoló szélén van. Ez a cikk arról szól, mit érdemes megnézni, mielőtt bárki rajzolni kezd – és milyen kompromisszumokra kell felkészülni.

Fontos: a cikkben szereplő számpéldák és a bemutatott telephelyi eset szemléltető jellegűek – nem egy konkrét, dokumentált ügyfélprojekt mérési adatai. A nemzetközi forrásokból átvett adatok forrásmegjelöléssel szerepelnek.

Forrás: pv magazine (2026. július 13.) és Solar Power World (2026. augusztus 12.) – szakmai tapasztalatok, magyar piaci értelmezéssel.

Miért a talaj a legdrágább ismeretlen

Ha egy carportos beruházás megcsúszik vagy elszalad a költségvetése, az esetek túlnyomó részében nem a szerkezet és nem a napelem az oka. A pv magazine idei nyári összeállításában több, kifejezetten carportokat építő mérnök és kivitelező mondta ugyanazt: a projekt legnehezebb része szinte mindig az alapozás, és azon belül is az, ami a felszín alatt van. Régi fűtéscsatornák üregei, elbontott épületek maradványai, tömörítetlen feltöltés a látszólag hibátlan aszfalt alatt – ezek jellemzően nem szerepelnek semmilyen rajzon.

A cikk egyik interjúalanya szerint „a legveszélyesebb mondat bármelyik helyszínen” az, amikor a régóta ott dolgozó gondnok magabiztosan állítja, hogy oda soha nem épült semmi. Ez a mondat sok projektet vitt már bele felesleges kockázatba.

A talaj nem elméleti kockázat, hanem közvetlenül pénzben mérhető. Ugyanaz az alapfurat drámaian mást kerül, ha a fúró akadálytalanul halad, és mást, ha másfél méter mélyen kőzetre fut, és a csapatnak kőzetfúrásra kell váltania.

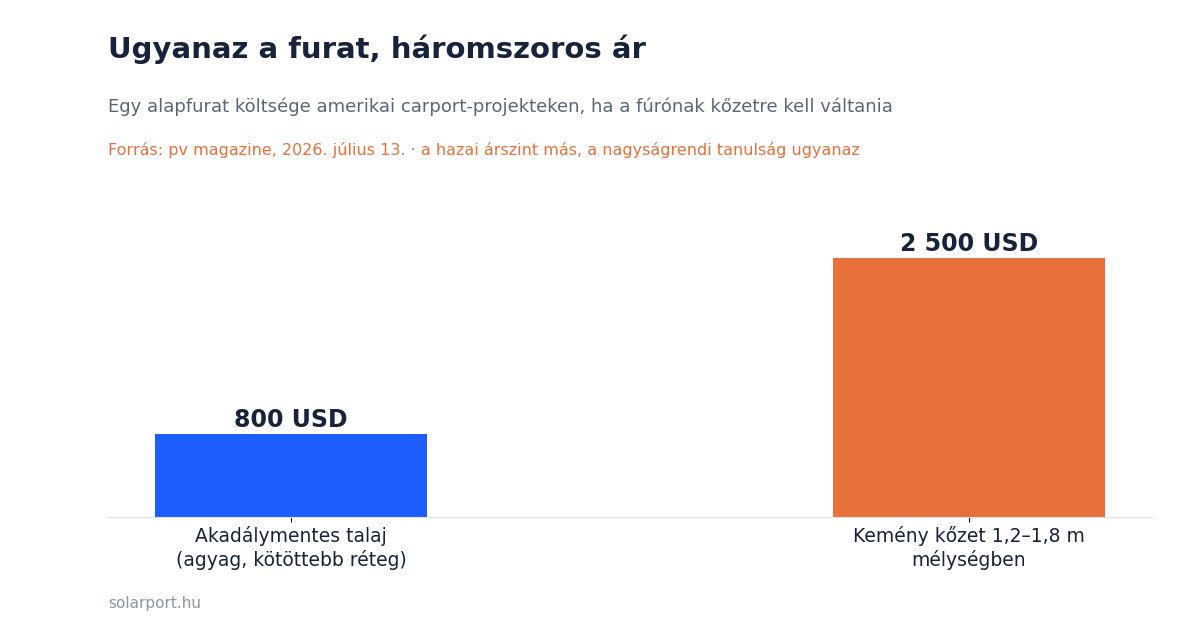

Oszlopdiagram: egy carport alapfurat költsége akadálymentes talajban és kemény kőzetben
Amerikai carport-projekteken egy alapfurat nagyságrendileg háromszor annyiba kerül, ha a fúrónak kőzetre kell váltania. A hazai árszint más, de a tanulság ugyanaz: a talaj a legnagyobb szórású tétel. Adat: pv magazine, 2026.

Egy nagyobb parkolónál ez a különbség több tucat furaton összeadódva már olyan összeg, ami önmagában eldönti, hogy a beruházás megtérül-e. Ezért van, hogy a carport fajlagos költsége világszerte jellemzően magasabb a tetős rendszerekénél – és ezért éri meg a legelső lépésre költeni.

A helyszínrajz és a valóság

A legolcsóbb biztosítás egy carportnál egy alapos bejárás, még az ajánlatkérés előtt. Nem mérnöki felmérésre kell gondolni: elég egy óra a parkolóban, a megfelelő kérdésekkel. A tapasztalat az, hogy szinte minden helyszínen előkerül legalább egy olyan tétel, ami sehol nem szerepel a rendelkezésre álló rajzokon – egy szegélykő-vonal, egy csapadékvíz-akna, egy lépcsős terepszint, egy utólag lefedett árok.

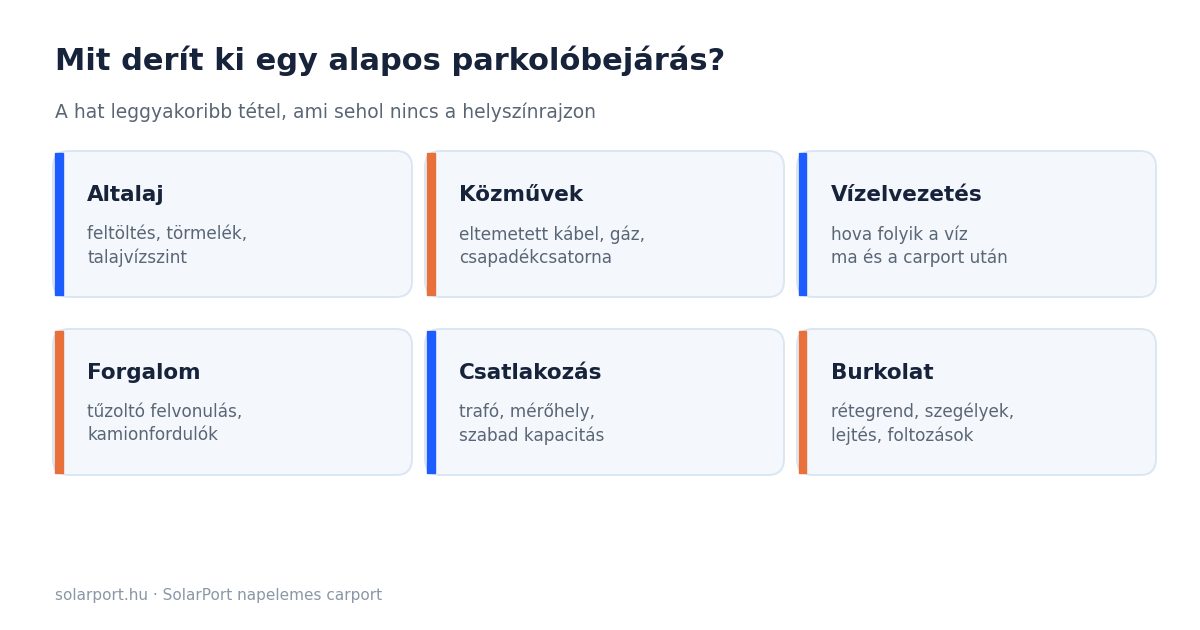

Infografika hat kockával: altalaj, közművek, vízelvezetés, forgalom, csatlakozás, burkolat
A hat leggyakoribb tétel, ami egy parkolóbejáráson kiderül, és amit a helyszínrajz jellemzően nem tartalmaz.

Van egy nagyon egyszerű, szinte ingyenes lépés, amit a nemzetközi gyakorlat is a legjobb megtérülésű ráfordításnak tart: a fúrás előtt egy héttel végig kell járni a helyszínt egy kis csapattal, és fel kell rajzolni a tényleges kiosztást a burkolatra. Ez az a pillanat, amikor kiderül, hogy egy oszlop pont a csatornafedélre, egy másik a tűzoltó felvonulási útra kerülne.

Magyar viszonyok között ehhez érdemes hozzátenni két dolgot: a közműszolgáltatóktól kikérhető nyomvonalrajzokat, és – ha a telephely épülete nem túl régi – a meglévő talajmechanikai szakvéleményt. Ez utóbbi nagyon gyakran létezik, csak senki nem keresi elő, pedig az épület alá már valaki egyszer megvizsgálta ugyanazt a talajt.

Az első kérdés nem műszaki, hanem szabályozási

Mielőtt bárki oszlopokat kezd rajzolni, tisztázni kell, milyen területi besorolásba esik a parkoló. A hazai szabályozás – a településrendezési és építési követelmények alapszabályzatáról szóló 280/2024. (IX. 30.) Korm. rendelet, közismertebb nevén a TÉKA – a parkolók fölé telepített megújuló műtárgyakra sok területen felső korlátot állít, miközben más területhasználatoknál inkább kompenzációs logikát alkalmaz a kötelező fásítással szemben.

A gyakorlati tanulság ebből egyetlen mondat: a besorolást mindig a helyi szabályozás dönti el, és ezt a legelső napon kell megnézni. Egy kereskedelmi-szolgáltató gazdasági területen álló telephelyi parkoló egészen más mozgástérrel indul, mint egy településközponti vegyes területen lévő. Aki ezt a lépést a tervezés közepére hagyja, az a már megrendelt szerkezetet fogja átméretezni.

A részleteket – a kivételi köröket, a fásítási kötelezettséggel való összefüggést és a gyakori értelmezési vitákat – külön cikkben jártuk körbe: a 30 százalékos szabály és a parkolóra kerülő napelem.

Oszlopkiosztás: ahol a mérnök és a forgalomtechnika összeér

Egy carport nem egyszerűen megemelt talajra szerelt napelemtábla. Ahogy egy amerikai tervezőmérnök idén augusztusi összefoglalójában fogalmazott, a carport egyszerre statikai, közlekedési és akadálymentesítési feladat – és ez az, ami a többi napelemes platformtól megkülönbözteti. A szerkezet egy működő parkolóba kerül, autók és emberek fölé.

Ebből következik a legtöbb tervezési kompromisszum. Az oszlopok nem állhatnak akadálymentes beállóban vagy annak kísérősávjában, nem eshetnek tűzoltó felvonulási területre, nem kerülhetnek vízelvezetési nyomvonalra, és nem állhatnak eltemetett közmű fölé. Ha ezekből több feltétel egyszerre szorít, akkor előbb-utóbb a fesztávot kell növelni – az viszont több anyagot és nagyobb terheléseket jelent.

A jó hír, hogy a fajlagos oszlopszám a parkoló méretével javul. Egy önálló, két beállós egység négy lábon áll; ha viszont több egységet sorolunk egymás mellé, az oszlopok egy része megosztható, és egy beállóra egyre kevesebb alapozási pont jut.

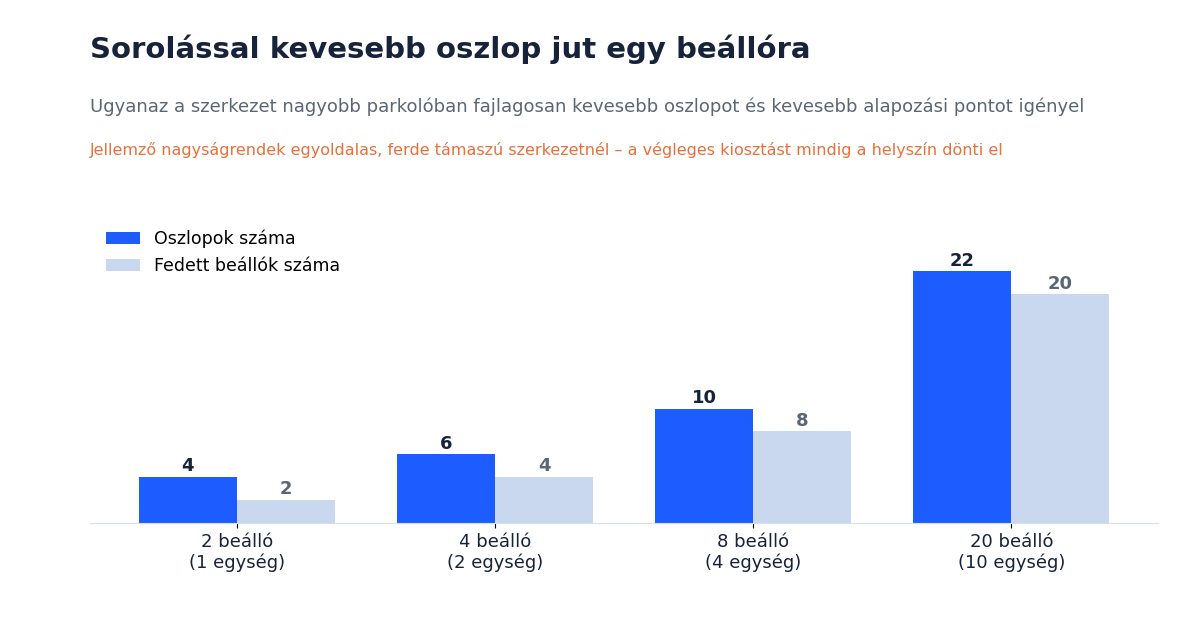

Oszlopdiagram: oszlopok és fedett beállók száma 2, 4, 8 és 20 beállós sorolt napelemes carportnál
Sorolt egységeknél az oszlopok egy része megosztható, így egy beállóra fajlagosan kevesebb alapozási pont jut. A tényleges kiosztást mindig a helyszín adottságai döntik el.

Ugyanez a logika érvényes a beállók számára: aki csak két beállót fedet le, az a legrosszabb fajlagos költséggel dolgozik. Ha a parkolóban van rá hely, jellemzően nem éri meg a legkisebb méretben gondolkodni.

Egy dolgot érdemes még az elején tisztázni: milyen járművek fordulnak meg a parkolóban. Egy személyautókra méretezett belmagasság nem oldható meg utólag, ha kiderül, hogy hetente beáll egy dobozos furgon vagy egy kisteherautó. Ez a fajta hiba jellemzően akkor derül ki, amikor a szerkezet már legyártva áll a telephelyen – ilyenkor pedig nincs helyszíni javítás, csak újratervezés.

Vízelvezetés: a legtöbbször alábecsült tétel

Egy carport a parkoló csapadékvíz-rendszerét is átrendezi. Ami eddig nagy felületen, egyenletesen szivárgott el, az ezután a szerkezet alsó éle mentén, koncentráltan érkezik le. Ha ezt nem kezeljük, három probléma jelentkezik: télen jégfolt a beállók egyik oldalán, a csavarozott kötéseknél megülő víz és korrózió, valamint az autókra csorgó, szennyeződéssel kevert csapadék.

Ez az a pont, ahol a látszólag apró tervezési döntések sokat számítanak: a szerkezetnek magának kell szabályozott vízelvezetési útvonalat adnia, és a lefolyást oda kell vezetni, ahol a parkoló amúgy is elvezeti a vizet. Ha a kivitelező nem hoz szóba vízelvezetést a tervezéskor, azt kérdésnek kell tekinteni, nem részletkérdésnek.

Tájolás és dőlésszög: a kompromisszum, amit érdemes vállalni

Egy tetős rendszernél a tájolás adott, egy szabad mezős rendszernél szabadon választható. Egy carportnál a parkoló geometriája diktál: a beállók irányát nem a napjárás, hanem a behajtás és a forgalomtechnika határozza meg. Ebből következik, hogy a carport ritkán áll ideális déli tájolásban és ideális dőlésszögben.

Ez első hallásra rossz hírnek tűnik, de a gyakorlatban kevésbé fáj, mint gondolnánk. Egyrészt a kis dőlésszög miatt a tájolás hatása jóval kisebb, mint egy meredek tetőnél. Másrészt a carport tipikus fogyasztói profilja – iroda, üzem, áruház, önkormányzati hivatal – éppen a nappali órákban terhel, tehát a helyben elfogyasztott arány magas marad akkor is, ha a csúcstermelés nem a lehető legnagyobb.

A gyakorlati döntési szabály: a hozam néhány százalékáért nem érdemes feláldozni a parkoló használhatóságát. Egy nehezen bejárható, szűk fordulóval kialakított parkoló minden nap bosszúságot okoz, a néhány százaléknyi többlettermelést pedig senki nem érzékeli.

A csatlakozási pont: ne a végén derüljön ki

A carportos beruházásoknál visszatérő hiba, hogy a hálózati oldal a folyamat végére csúszik. Pedig a parkoló jellemzően távolabb van a mérőhelytől és a trafótól, mint a tető, tehát a nyomvonal és a kábelméret önálló költségtétel – és a rendelkezésre álló szabad kapacitás dönti el, hogy egyáltalán milyen méretben érdemes gondolkodni.

A helyszíni bejárás ezért mindig érintse a mérőhelyet és az elosztót is: hol van, mekkora a rendelkezésre álló teljesítmény, van-e szabad hely a betáplálásnak, és milyen nyomvonalon lehet eljutni a parkolóig anélkül, hogy fél telephelyet fel kellene bontani. A méretkategóriák és az engedélyezési utak közti különbségeket a hálózati csatlakozásról szóló cikkünkben részleteztük.

EV-töltő: a nyomvonalat most kell lerakni

A carport és az elektromos töltés természetes párost alkot: a termelés ott van, ahol az autó parkol. A gyakorlati tanulság mégis inkább szervezési: a védőcsöveket és a nyomvonalat akkor kell lefektetni, amikor a burkolat amúgy is bontva van.

Ha később derül ki, hogy mégis kellene töltő, akkor kétszer kell felbontani ugyanazt a parkolót – és a második bontás jellemzően drágább, mert már működő szerkezet és lezárt burkolat körül kell dolgozni. Még ha nem is telepítünk töltőt az első ütemben, egy előkészített nyomvonal és néhány kiállás töredékébe kerül a későbbi utólagos munkának.

Kivitelezés működő parkolóban

Ez a szempont a pénzügyi modellekből általában kimarad, a valóságban viszont az egyik legfájóbb tétel. Egy áruház, egy rendelőintézet vagy egy üzem parkolóját nem lehet hetekre lezárni. Ütemezni kell: egy-egy blokkot lekeríteni, a beállókat átirányítani, a munkát a kevésbé forgalmas napokra tenni.

Itt jön be a földcsavaros alapozás legfontosabb gyakorlati előnye. Betonozás nélkül nincs kötési idő, nincs több napos száradás, nincs nagy földmunka és nincs elszállítandó kitermelt anyag. A munkaterület tiszta marad, a térburkolat nagyrészt sértetlen, és egy-egy szakasz jóval rövidebb ideig van kivonva a forgalomból. Nagy forgalmú parkolóknál ez sokszor többet ér, mint bármilyen műszaki paraméter.

Napelemekkel fedett parkoló autókkal, városi környezetben
A cél mindig ugyanaz: a parkoló használhatósága ne romoljon, miközben a felület termelni kezd.

Fontos ugyanakkor tisztán látni, mit old meg a földcsavar és mit nem. A telepítés gyorsaságát és tisztaságát megoldja. Azt viszont nem, hogy milyen a talaj: ha másfél méter mélyen kőzet vagy beton törmelék van, azt a földcsavarnak is meg kell küzdenie. A talajvizsgálat tehát nem váltható ki alapozási technológiával – csak a következményei lesznek olcsóbban kezelhetők.

Mikor derül ki a hiba – és mit lehet még tenni

A carportos projektek egyik sajátossága, hogy a hibák nem egyszerre jelentkeznek. Van, ami a bejáráson kiderül, van, ami csak két év múlva – amikor az alapozás megül, és a burkolat repedezni kezd az oszlop körül. Az alábbi táblázat azt foglalja össze, melyik kérdést mikor érdemes feltenni.

Kérdés Mikor kell feltenni Ha kimarad, mikor derül ki
Milyen a talaj 2 méter mélységig? Ajánlatkérés előtt A fúrás első napján – felárral
Hol futnak a közművek? Ajánlatkérés előtt A fúrásnál, közműsérüléssel
Milyen a területi besorolás? A tervezés első napján Az engedélyezésnél, átméretezéssel
Milyen járművek állnak be? A kiosztás rajzolásakor A gyártás után, újratervezéssel
Hova folyik a víz? A kiosztás rajzolásakor Az első nagy esőnél, majd télen
Mekkora a szabad hálózati kapacitás? A méret meghatározásakor Az engedélykérelemnél
Kell-e később EV-töltő? A burkolatbontás előtt A második burkolatbontásnál
Hogyan ütemezzük a forgalmat? A szerződés előtt A kivitelezés első hetében

Szemléltető példa: egy nyolc beállós telephelyi parkoló

Ez a példa illusztratív – tipikus helyzetek összegyúrt bemutatása, nem egy valós ügyfélprojekt dokumentált adatsora.

Egy vidéki üzem nyolc beállót szeretne lefedni az irodaépület előtti parkolóban. A helyszínrajz alapján minden egyszerűnek tűnik: sík felület, friss aszfalt, tág beállók.

A bejáráson három dolog derül ki. Az egyik: a parkoló egyik sávja alatt néhány éve csapadékcsatornát fektettek, a nyomvonal az aszfalton már nem látszik, de a közműrajzon szerepel – ide nem kerülhet oszlop. A másik: a parkoló szélén álló trafóház felől a kábelnyomvonal jóval rövidebb, ha a szerkezetet nem középre, hanem az épülethez közelebb tervezik. A harmadik: a cég hetente kétszer fogad dobozos furgont, tehát a belmagasságot ehhez kell méretezni.

Mindhárom információ ingyen volt, és mindhárom átrajzolta volna a projektet, ha csak a kivitelezés közben derül ki. A tanulság nem az, hogy bonyolult – hanem az, hogy egyszerű, ha időben kérdezünk.

Mit kérjen a kivitelezőtől a szerződés előtt

Ez az a lista, amit érdemes végigkérdezni. Nem bizalmatlanságból: aki rendszeresen épít carportot, ezekre azonnal válaszol, aki pedig nem, annál éppen ez derül ki időben.

  • Statikai méretezés a magyar szél- és hóviszonyokra, Eurocode szerint, írásos jelentéssel.
  • Tanúsított gyártás: EN 1090 szerinti gyártásellenőrzés, TÜV/CE jelölés – nem katalógusadat, hanem tanúsítvány.
  • Alapozási koncepció és annak feltétele: milyen talajra készült, mi történik, ha a valóság más.
  • Vízelvezetési megoldás rajzon, nem szóban.
  • Belmagasság és a méretezésnél figyelembe vett járműtípus.
  • Kiosztási rajz, amelyen az akadálymentes beállók, a tűzoltó felvonulási terület és a közművek is szerepelnek.
  • Ütemterv, amely megmondja, hány beálló és hány napig van kivonva a forgalomból.
  • EV-töltő előkészítés: mit tartalmaz az ajánlat, és mi kerülne a későbbi bővítésbe.

Gyakori kérdések

Kell talajvizsgálat egy kisebb, néhány beállós carporthoz is?

Teljes körű talajmechanikai szakvélemény nem minden esetben, de a talaj ismerete igen. Kisebb beruházásnál gyakran elég, ha előkerül az épülethez készült korábbi szakvélemény, és a kivitelező egy próbafúrással ellenőrzi, hogy a valóság megfelel-e annak. A cél nem a dokumentum, hanem hogy ne a munkagép derítse ki, mi van a burkolat alatt.

Mennyivel drágább egy carport, mint ugyanakkora tetős rendszer?

Nemzetközi tapasztalatok szerint a carport fajlagosan érzékelhetően drágább, mert a szerkezet, az alapozás és a vízelvezetés is a beruházás része, és a kábelnyomvonal is hosszabb. Konkrét összeget felelősen csak a helyszín ismeretében lehet mondani – ezért nem közlünk listaárat, hanem egyedi ajánlatot adunk.

Elveszít-e parkolóhelyet a cég a carporttal?

Jó kiosztásnál jellemzően nem, vagy csak minimálisan: az oszlopok a beállók közötti vonalra, illetve a parkolósáv szélére kerülnek. Rossz kiosztásnál viszont igen – ezért kell a kiosztási rajzot még a gyártás előtt átnézni.

Mennyi ideig tart a kivitelezés, és meddig áll a parkoló?

Földcsavaros alapozásnál nincs betonkötési idő, így a munka szakaszolható: jellemzően nem az egész parkolót, hanem egyszerre egy blokkot kell lekeríteni. A pontos ütemtervet mindig a beállók száma és a parkoló forgalma határozza meg.

Mi történik, ha a fúrás közben derül ki, hogy nem az van a talajban, amire számítottunk?

Ez a leggyakoribb valós kockázat. Ilyenkor vagy az adott pont helyét kell módosítani, vagy más alapozási megoldásra kell váltani – mindkettő idő és pénz. Ezért érdemes a szerződésben előre rögzíteni, mi történik ebben az esetben, ahelyett, hogy menet közben kellene megegyezni.

Beszerelhető később EV-töltő, ha most nem kérünk?

Igen, de lényegesen olcsóbb, ha a védőcsövek és a kiállások már az első bontáskor a helyükre kerülnek. Az utólagos nyomvonalépítés egy már működő parkolóban a legdrágább megoldás.

Kell építési engedély a napelemes carporthoz?

Ez a szerkezet méretétől és a területi besorolástól függ, és a helyi szabályozás dönti el. A kérdést részletesen külön cikkben tárgyaltuk, a carport engedélyezéséről szóló összefoglalóban.

Összefoglalva

A napelemes carport nem nehezebb, mint egy tetős rendszer – csak máshol dől el. A siker a legelső órákban múlik: a talajon, a közműveken, a területi besoroláson, a vízelvezetésen és a forgalmon. Ezek mindegyike olcsón megválaszolható a bejáráson, és nagyon drágán a kivitelezés közben.

Aki carportban gondolkodik, annak az a legjobb befektetése, ha nem az ajánlatot kéri először, hanem a bejárást. A jó tervezés ott kezdődik, hogy valaki lemegy a parkolóba, és feltesz nyolc kérdést.

Források

Kezdjük egy bejárással

Megnézzük a parkolót, a talajt, a közműveket és a csatlakozási pontot – és ez után mondunk számot. Így nem menet közben derülnek ki a meglepetések.

Árajánlatot kérek

A SolarPort carportról · Szélteher, hóteher, alapozás · Tervezési hibák
